深圳東部電廠二期工程廠區樁基及地基基礎處理工程
11/14/2023 3:52:55 PM
深圳東部電廠二期工程廠區位于深圳市,由深圳能源集團股份有限公司投資建設,工程共計完成樁徑為0.8米的灌注樁552根。

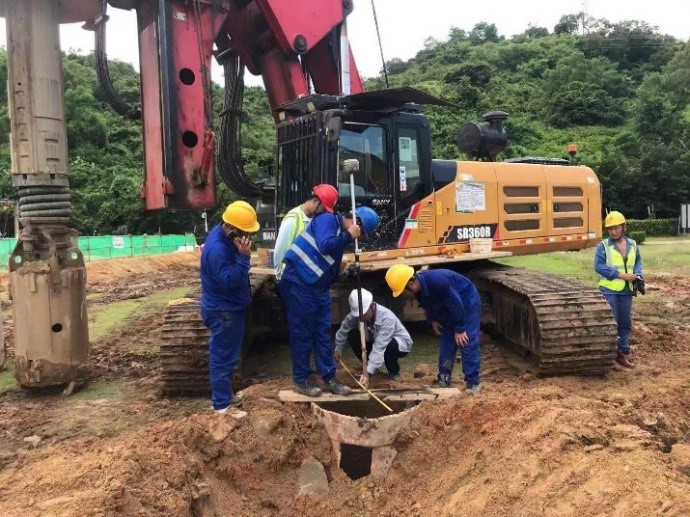

在進行4#煙囪、4#鍋爐區域樁基施工過程中,項目部人員發現部分施工場地為開山回填整平,回填層上部多為毛石塊石,粒徑在0.8-1.5m之間,回填深度為7m左右,且隨意堆填,分選較差,層度較厚,結構松散,孔隙較大,無法采用泥漿護壁,鉆孔時孔壁易坍塌。因此采用旋挖鉆機配合長護筒護壁成孔施工,有效解決了回填地層較難護壁的問題,保證了孔壁的穩定性,提高了旋挖鉆孔灌注樁的施工質量,減少潛在施工事故,值得在以后相似地層施工時推廣使用。
在進行GIS區域樁基施工過程中,發現該施工區域的地下管線走向及位置與建設單位提供的竣工圖不符。項目部積極與設計、監理、業主等單位協調溝通,采用人工挖探坑、金屬探測儀等方式探明地下管線,在保證施工進度的同時也避免了因地下管線問題造成的施工事故。
本工程在項目部全體員工的共同努力和監理、建設單位的大力支持下,克服了不良地質、疫情及持續高溫的因素,于2022年6月15日開工, 2022年9月13日完工,工期90天。經第三方檢測,樁基工程合格率為100%,圓滿的完成了施工任務。在施工管理等各方面贏得了監理、建設方的認可,為下一次合作奠定了基礎。
