新開發銀行貸款呼和浩特新機場航站區第二標段施工總承包項目樁基工程
3/7/2023 10:44:12 AM
本項目位于呼和浩特市,受呼和浩特機場建設管理投資有限責任公司委托,我公司負責本項目樁基施工。

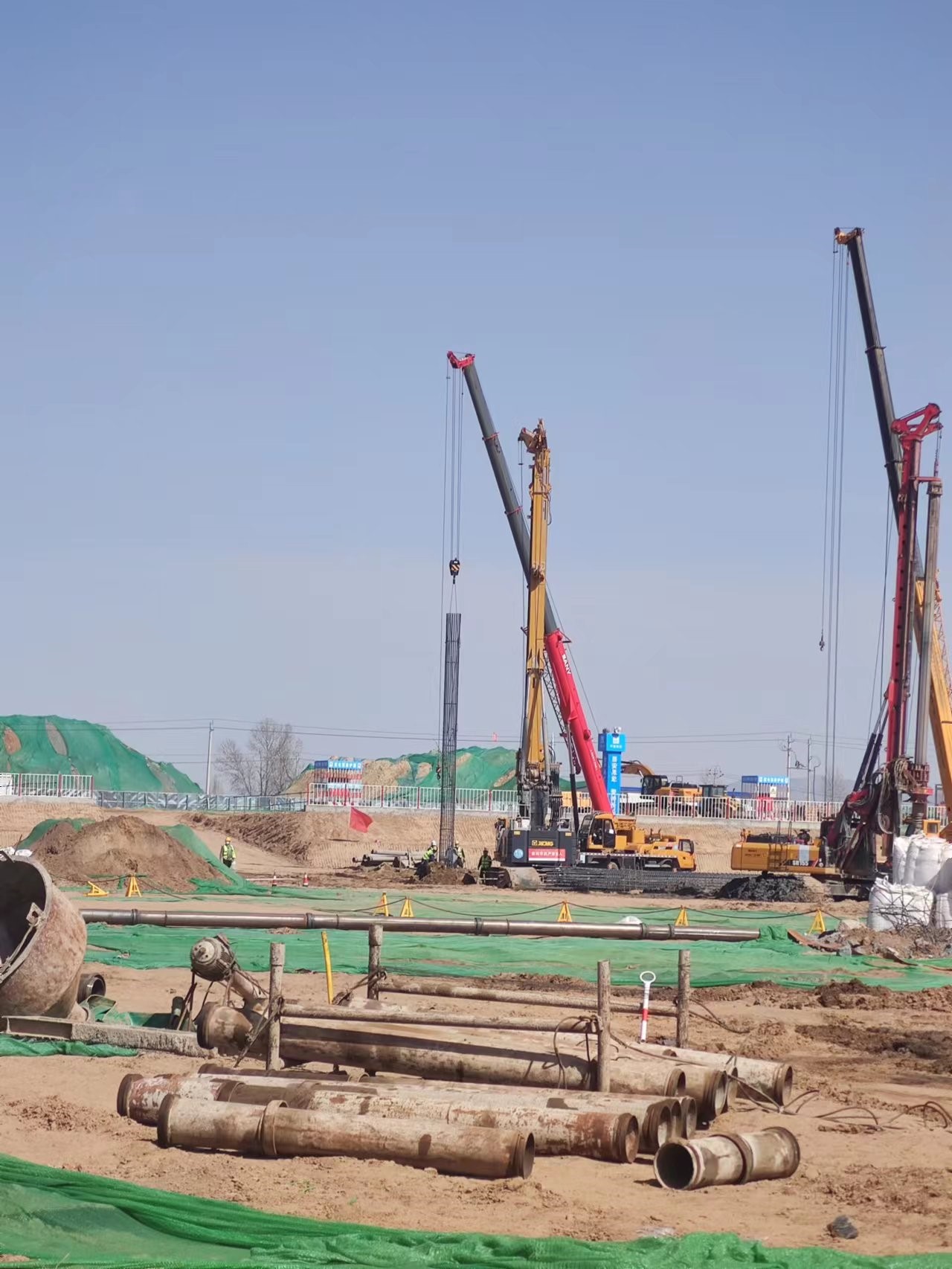

工程采用水下旋挖成孔鋼筋混凝土灌注樁,灌注樁設計樁徑800mm、1000mm、1200mm、1500mm,共計完成1000余根,設計樁長35-70m。施工過程中發現,第②2層為粉砂層,深度約為8m-12m,厚度約3m-4m,泥漿性能欠佳、成孔鉆進操作不當?shù)瓤赡茉斐煽妆谔?、沉渣超?biāo)、混凝土超方。同時,本項目樁灌注樁根據圖紙顯示樁頂標高較為繁多,達60多種,負孔深度自-5.85m至-20.35m不等,精準、高效的控制每根樁的標高及控制混凝土超灌高度是本項目質量管理的控制重點。
該項目于2022年03月30日開工,2022年07月06日完工,工程施工98天,滿足甲方對工期的要求。在本工程中,交通換乘中心及停車樓區域共計完成約600根樁,其中超聲波檢測63根,剩余樁全部為低應變檢測;軌道交通中心區域完成約200根樁,其中超聲波檢測67根,靜載樁5根,剩余樁全部為低應變檢測;高架橋及西輔道橋區域共計完成約300根樁,全部采用超聲波檢測方法,其檢測結果全部合格。本工程各項合同約定內容均符合要求。
