邯鋼華豐能源有限公司邯鋼老區焦化搬遷項目LNG循環水站項目樁基工程
12/5/2022 2:30:06 PM
受天新地能源工程技術有限公司委托,我公司承擔本項目樁基工程,建設地點位于河北省邯鄲市涉縣。

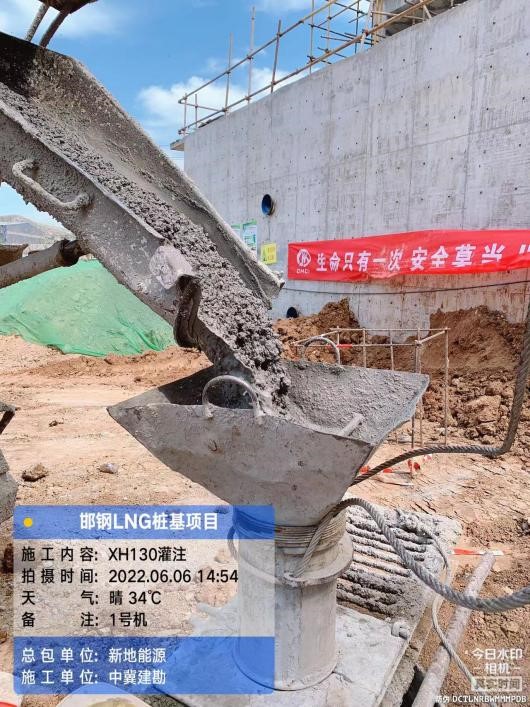

本工程于2022年4月29日開工,2022年6月8日竣工,歷時41天,共完成樁徑800mm鋼筋混凝土灌注樁170余根。各區工期均滿足甲方要求。
本項目各個區域工期較緊,施工單位較多,場地緊張。為保證工期要求,采用夜間不間斷作業施工。為減少交叉施工,每個工作面的施工設備相對固定,避免二次搬運影響正常施工。通過科學合理組織,共同協調配合,保證了施工的連續性和質量的穩定性,所完成全部基樁,樁長、樁徑、樁位偏差、樁身完整性及單樁承載力均滿足設計要求,基樁合格率為100%,地基處理效果達到了預期目的。
