河北雄安中國電建集團雄安智匯城項目36號地塊基坑支護及樁基工程
6/20/2022 8:49:29 AM
本工程位于河北省保定市容城縣,由中電建河北雄安智匯城建設發展有限公司投資建設。我公司負責本項目基坑支護施工和樁基工程,樁基工程施工內容為支護樁施工。
本工程工期要求緊,工程量大,地理位置特殊,多處錨桿施工受管廊影響,不易施工。各作業面交叉作業現象較多,互相干擾因素多,土方開挖、基坑支護、地基處理同步展開施工,對我方的施工組織要求較高。

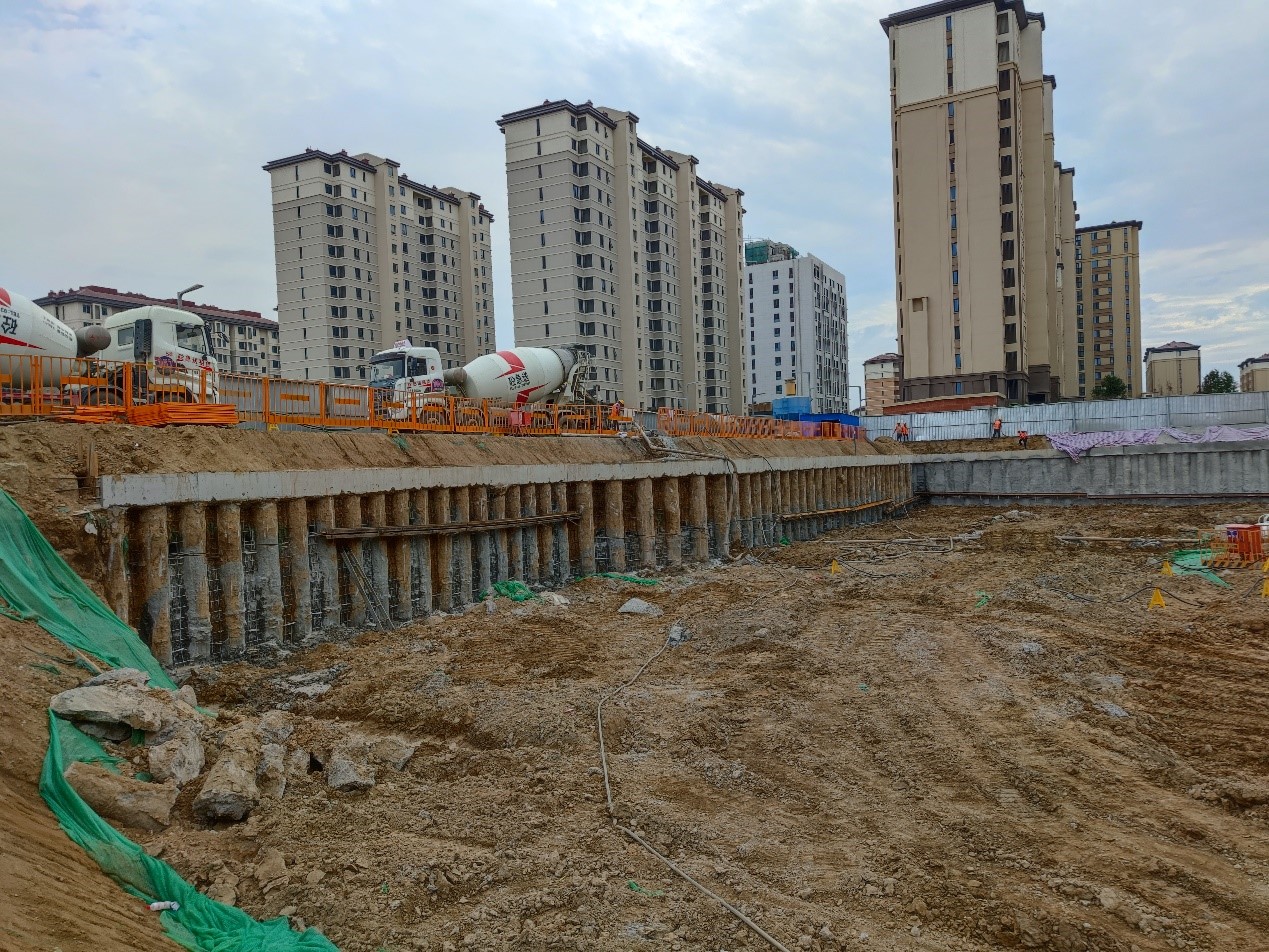

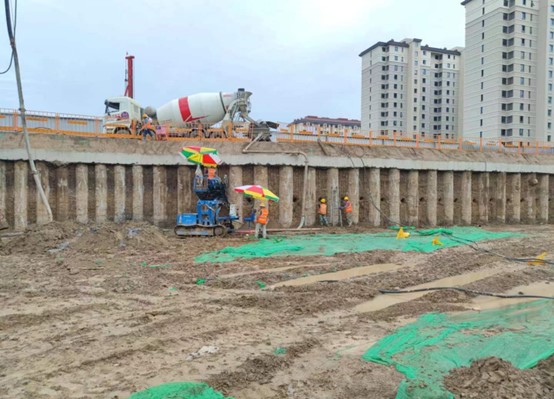

本項目于2021年06月09日正式開工,2021年08月27日施工完成,施工工期為80日歷日。 在全體施工人員的共同努力下,共完成噴面約2540m²、土釘約4310m、錨索約3170m、鋼腰梁約520m、冠梁約325m、擋水墻約280m;鉆孔灌注樁共完成331根,其中直徑0.6m支護樁完成212根,0.8m支護樁完成45根,直徑1.0m樁完成62根;直徑0.6m試樁完成6根,直徑0.8m試樁完成6根。

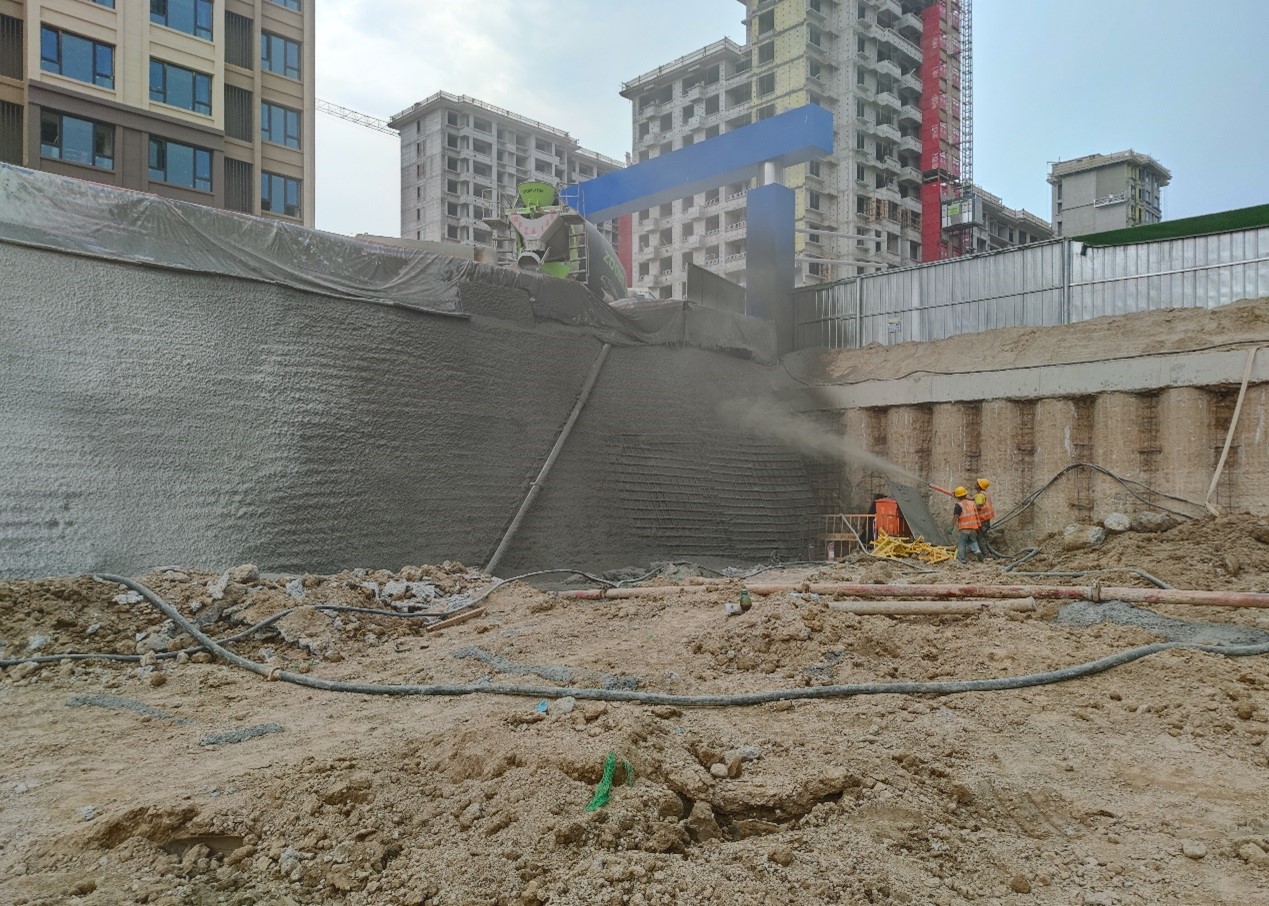

本項目在施工期間項目部人員積極與總包、設計、監理等單位現場人員協調溝通,科學合理組織調度,嚴格控制質量安全,并采用濕噴機進行噴面作業,大大加快了施工效率,較好的完成了各項任務目標。本工程基坑支護分3個分項,共計12個檢驗批,其中錨桿檢驗批4個,灌注樁排樁檢驗批4個,土釘檢驗批4個。經檢驗,主控項目全部合格,一般項目滿足規范要求,為后續施工的順利開展打下了良好的基礎。
